Ordre des travaux rénovation maison ancienne : la méthode

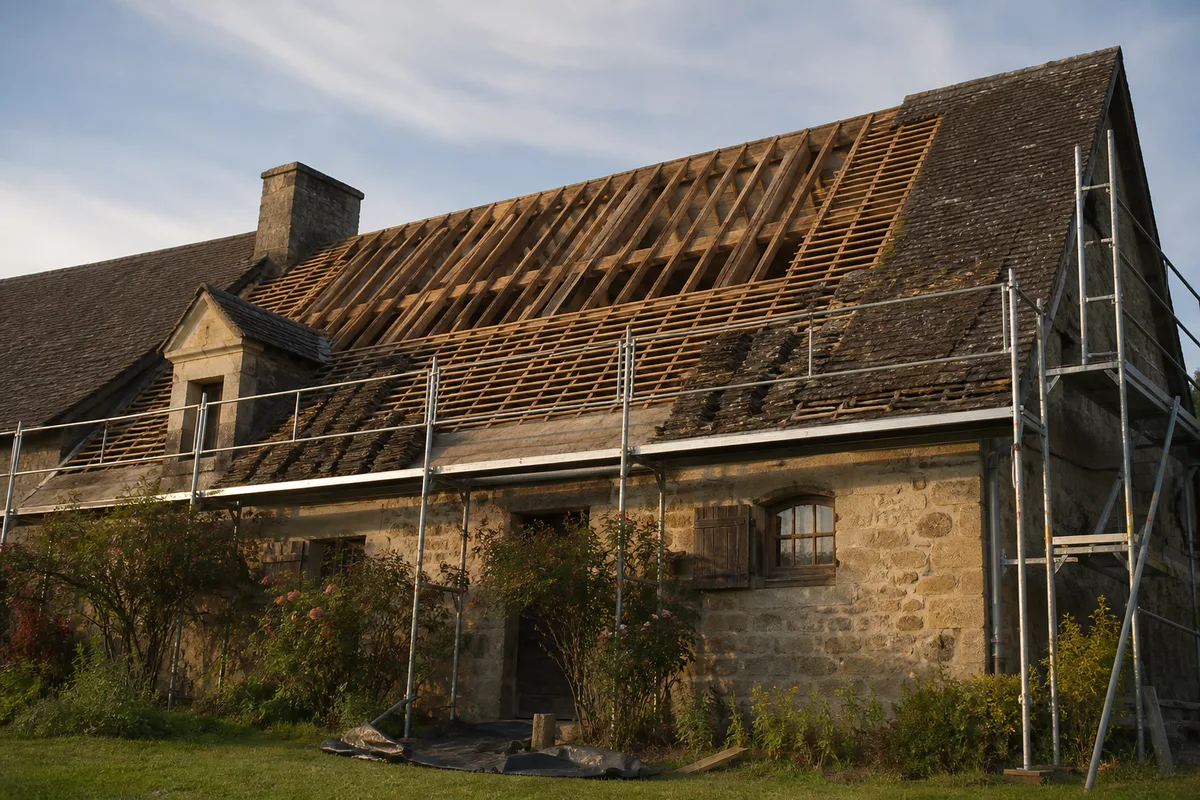

Une rénovation de maison ancienne se mène du haut vers le bas et de l’extérieur vers l’intérieur : diagnostic, toiture, murs, réseaux, isolation, menuiseries, puis finitions. Respecter cet ordre des travaux évite de démonter du neuf. Inverser deux étapes revient presque toujours à payer deux fois le même poste.
Le chantier d’une longère normande ou d’un pavillon d’avant-guerre ne pardonne pas l’improvisation. Chaque intervention conditionne la suivante, et les menuiseries, mon métier dans le secteur de Louviers, arrivent à un moment très précis de la séquence. Ni au démarrage, ni tout à la fin.
Ce que coûte vraiment une séquence de chantier inversée
Les erreurs de calendrier ne se lisent sur aucun devis. Elles apparaissent trois mois plus tard, quand une infiltration traverse un plafond fraîchement peint ou qu’une prise manque au mur du salon. Le surcoût ne vient pas du prix des matériaux, mais du travail refait à l’identique.
Les quatre inversions les plus fréquentes
- Poser des fenêtres neuves sous une toiture qui fuit : l’eau ruisselle derrière les tableaux, gagne les traverses basses et attaque les dormants avant la première saison de chauffe.
- Isoler avant d’avoir traité l’humidité des murs : l’isolant se gorge d’eau, perd sa résistance thermique et nourrit les moisissures derrière le doublage.
- Refaire les enduits avant le passage des réseaux : chaque câble oublié impose une saignée, un rebouchage et une reprise de peinture sur un mur terminé.
- Poser un parquet avant les finitions humides : chapes, enduits et peintures relâchent de l’eau que le bois absorbe, puis restitue en tuilant lame après lame.
Ces quatre situations reviennent sur presque tous les chantiers repris en cours de route. Aucune ne relève d’une faute technique : chacune vient d’un calendrier construit à l’envers, souvent pour occuper un artisan disponible plus tôt que prévu.
Un parc ancien qui concentre les mauvaises surprises
Selon le service des données et études statistiques du ministère de la Transition écologique (SDES), 26 % des résidences principales françaises ont été construites avant 1948. Au 1er janvier 2024, ce même service dénombrait environ 4,2 millions de logements classés F ou G, soit 13,9 % du parc. Ces maisons cumulent les chantiers : couverture fatiguée, réseaux vétustes, murs sans le moindre isolant.

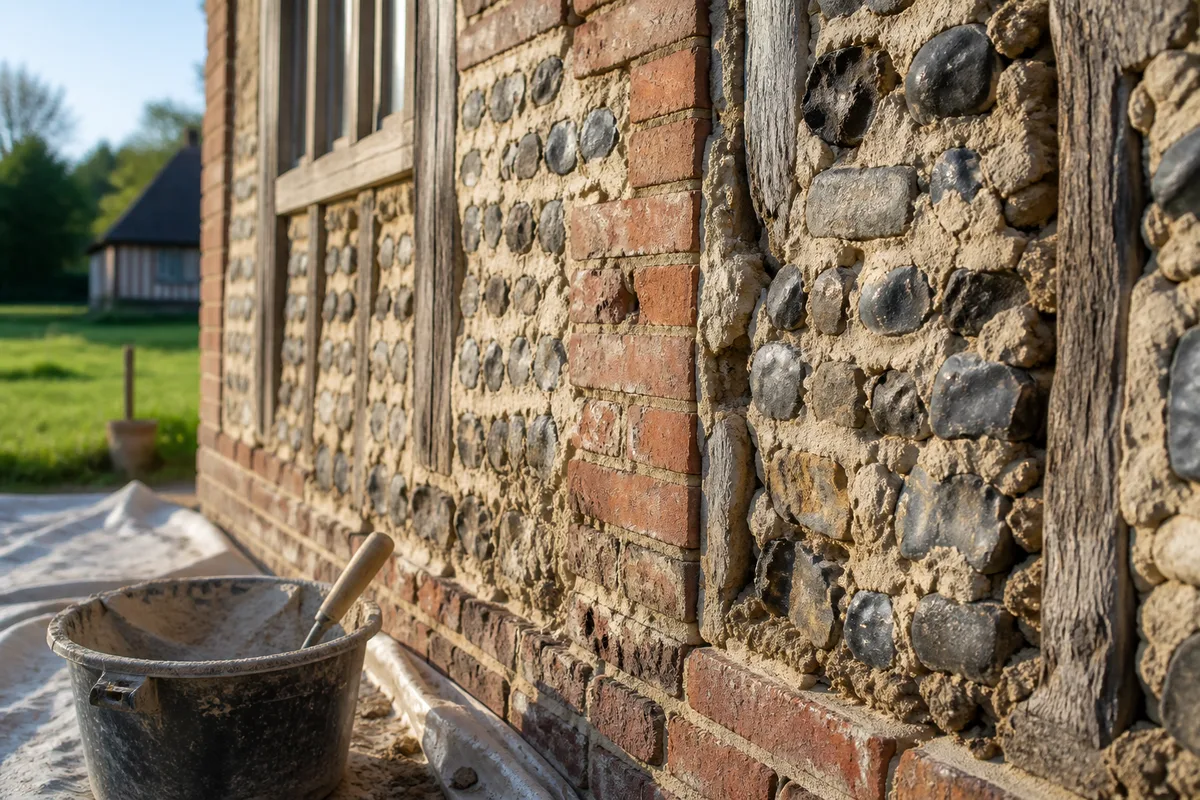

Dans l’Eure, le bâti en silex, en brique et en pan de bois ajoute une lecture supplémentaire. Un mur hourdé à la terre ou au mortier de chaux ne se traite pas comme un parpaing des années 1980. Le comportement du bâti local pèse directement sur la séquence de rénovation à adopter.

Le diagnostic : la seule étape qui ne se rattrape pas

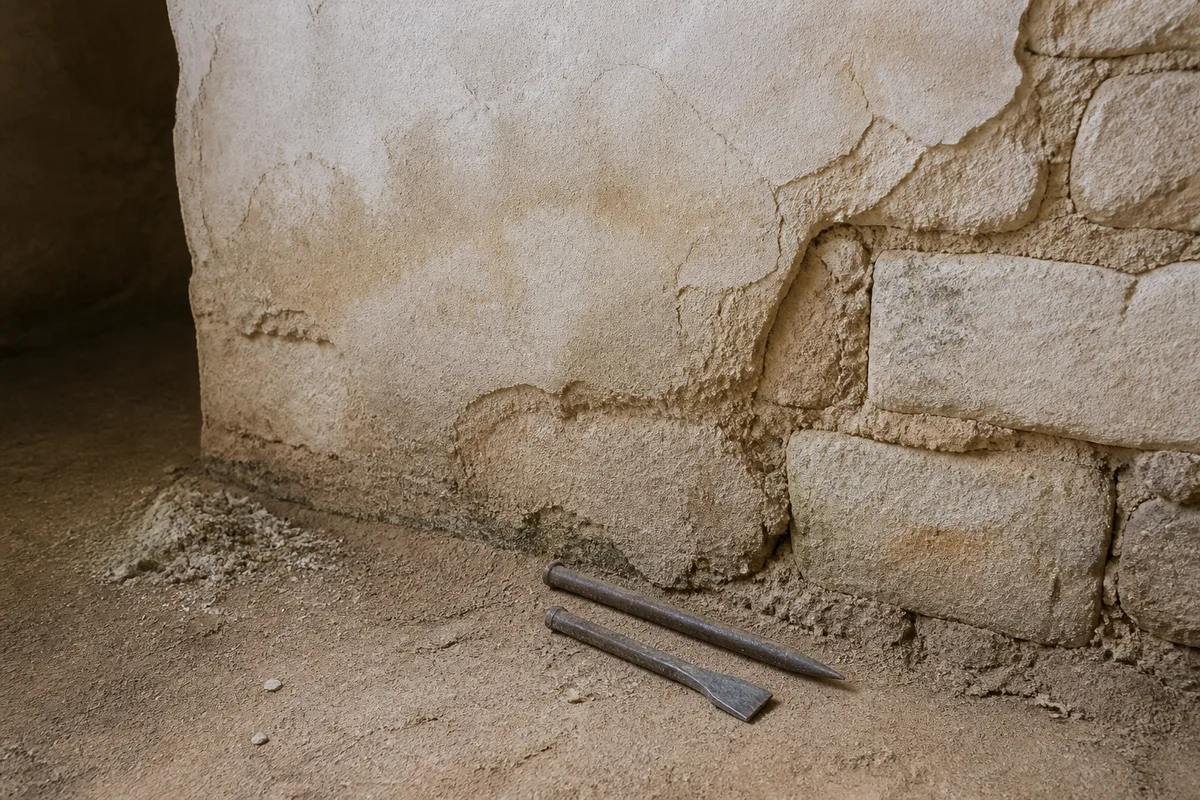

Avant le premier devis, la maison doit être lue. Un relevé sérieux occupe une journée complète et oriente la totalité du budget. Sans lui, vous engagez des dizaines de milliers d’euros sur des hypothèses. Un diagnostic honnête fixe l’ordre du chantier avant le premier euro dépensé.
Structure, charpente et planchers
Le relevé structurel précède tout le reste. Les points à examiner sur un bâti ancien :
- les fissures traversantes, leur orientation et leur évolution récente sur les murs porteurs ;
- la charpente sondée au poinçon, avec repérage des trous de vrillettes, du vermoulu et de la flèche des pannes ;
- les têtes de solives encastrées en mur de façade, zone de pourriture classique dans les maisons humides ;
- les linteaux de baies, en bois ou en brique, dont l’affaissement condamne toute pose de menuiserie ;
- les appuis de fenêtre et les seuils, premiers ouvrages à se déliter sous le climat normand.
Un plancher qui bouge ou un linteau fendu remonte immédiatement en tête de liste. Ces reprises se réalisent maison ouverte, avant tout ouvrage de finition.
L’humidité, le poste le plus sous-estimé
Une maison ancienne gère l’eau autrement qu’une construction récente : elle absorbe, puis elle sèche. Les remontées capillaires se repèrent à cette bande d’humidité qui monte en pied de mur, sur les deux faces, avec des efflorescences de salpêtre et un enduit qui cloque.
Le réflexe le plus coûteux consiste à masquer la trace avec un enduit ciment. Étanche à la vapeur d’eau, il bloque le séchage, repousse l’humidité plus haut dans la maçonnerie et fait éclater la pierre au premier gel sérieux. Décroûter ce ciment et revenir à un enduit à la chaux fait souvent davantage pour un mur que n’importe quel traitement injecté.
Réseaux existants et audit énergétique
L’installation électrique se juge sur trois points : présence d’une terre, section des conducteurs, état du tableau. Côté plomberie, les canalisations en plomb et les colonnes en acier galvanisé se remplacent intégralement. En dehors des zones raccordées, l’assainissement individuel se contrôle avant tout aménagement intérieur.
Depuis 2023, un audit énergétique avant et après travaux conditionne l’accès au parcours accompagné de MaPrimeRénov’, et l’Anah impose le recours à Mon Accompagnateur Rénov’ pour toute rénovation d’ampleur. Ce cadre force une hiérarchie des postes au lieu d’un empilement de gestes isolés, ce qui sert directement la logique de chantier.
La coordination fine des corps d’état dépasse le champ d’un menuisier : chauffage, assainissement, planning de trésorerie forment un métier à part entière. Pour approfondir ces postes hors menuiserie et la façon de les enchaîner, ce blog spécialisé rassemble des conseils et des astuces de rénovation de maison poste par poste, un terrain que ces lignes ne couvrent pas.

L’ordre des travaux rénovation maison, du toit vers les finitions
La logique tient en une phrase : sécuriser l’enveloppe, puis remplir. Tant que l’eau et l’air entrent librement dans la maison, rien de ce qui est posé à l’intérieur ne tient dans la durée. Cette règle donne l’ordre des travaux poste par poste :
- diagnostic complet et relevé de l’existant ;
- démolitions, curage, dépose des faux plafonds et des doublages morts ;
- mise hors d’eau : couverture, zinguerie, souches, évacuation des eaux pluviales ;
- reprises de structure : linteaux, solives, chaînages, planchers ;
- assainissement des murs et façade, drainage en pied de bâtiment ;
- réseaux : électricité, plomberie, ventilation ;
- menuiseries extérieures et isolation, dans l’ordre imposé par le mode d’isolation ;
- cloisons, chapes, enduits, peintures, sols et finitions.
La toiture, priorité absolue
Selon l’ADEME, le toit représente 25 à 30 % des déperditions d’une maison peu isolée, la part la plus élevée de toute l’enveloppe. Ce poste commande aussi l’étanchéité de tout ce qui se trouve dessous. Une charpente reprise, un écran de sous-toiture posé, des solins et des gouttières refaits, et la maison cesse de se dégrader pendant que le reste du chantier avance.
Les souches de cheminée méritent une attention particulière sur le bâti normand. Fissurées ou mal solinées, elles infiltrent en silence et abîment les combles bien après la fin des travaux.
Façade, pieds de murs et eaux pluviales
L’eau qui ne vient pas du ciel vient du sol. Éloignez les descentes de gouttière des fondations, reprenez les joints dégradés, envisagez un drainage périphérique quand le terrain retient l’eau. Un ravalement à la chaux laisse le mur respirer, contrairement à un enduit filmogène qui l’enferme.
Ravalement et remplacement des menuiseries se pensent d’un seul tenant, comme le détaille notre guide sur la rénovation de façade et de fenêtres. Cette coordination évite de monter deux fois un échafaudage sur la même façade.
Réseaux, puis isolation : la séquence qui évite les reprises

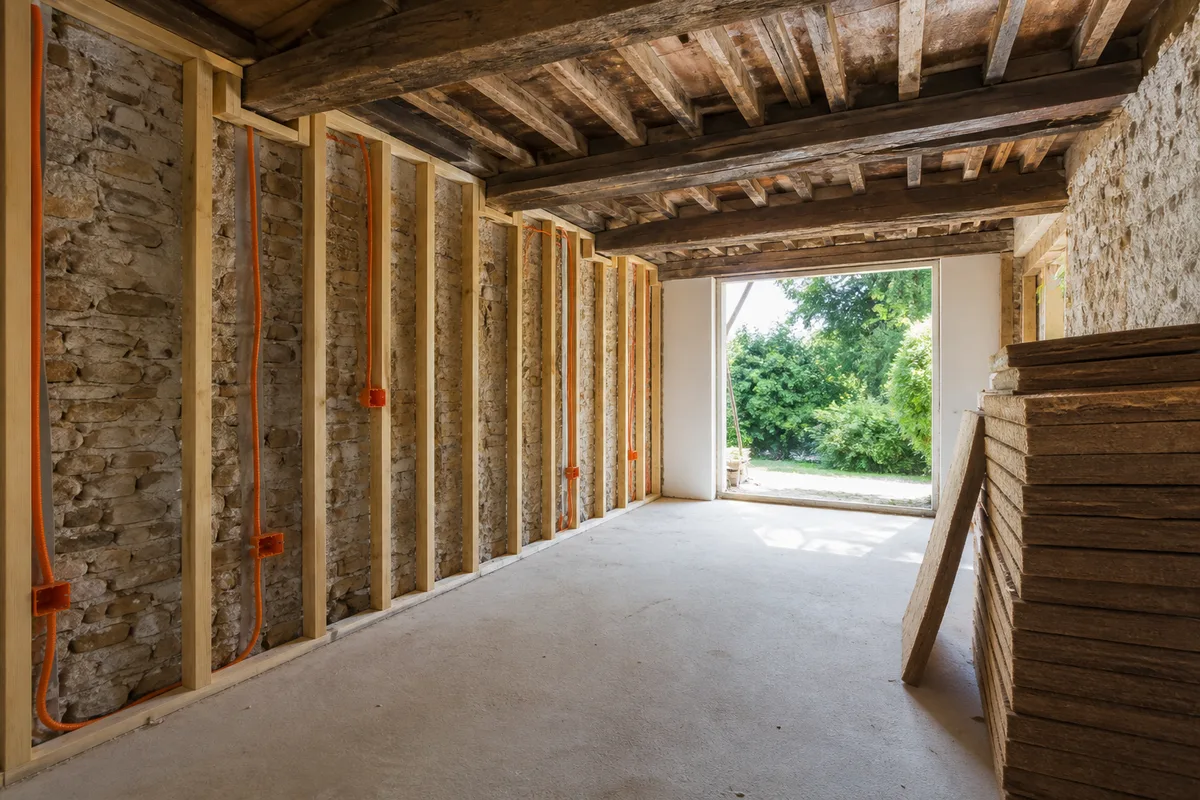

Un mur isolé et doublé devient un mur fermé. Tout ce qui doit le traverser passe donc avant. Ce moment de la séquence de chantier concentre les reprises les plus chères, parce qu’il touche à des ouvrages invisibles une fois les parements posés.
Électricité, plomberie et ventilation
Le passage des réseaux se prépare plan en main, pièce par pièce :
- tableau électrique, mise à la terre et circuits dédiés aux gros appareils ;
- gaines et boîtes d’encastrement positionnées à hauteur définitive avant tout doublage ;
- alimentations et évacuations de la cuisine, des salles d’eau et des sanitaires ;
- réseau de ventilation complet : caisson, gaines isolées, bouches, sortie en toiture ;
- attentes pour les équipements différés, borne de recharge ou futur poêle.
L’arrêté du 24 mars 1982 impose une aération générale et permanente des logements, avec entrées d’air dans les pièces principales et extraction dans les pièces de service. Cette contrainte se règle au moment des réseaux, pas après la pose des fenêtres : les entrées d’air se commandent avec les menuiseries, usinées en atelier dans les traverses hautes.
L’isolation, une fois les murs secs
La première réglementation thermique française date de 1974. Une maison antérieure ne possède donc aucune isolation d’origine, et l’ADEME situe la part des murs entre 20 et 25 % des déperditions d’un logement peu isolé. Le gisement est réel, à condition de ne pas isoler un mur encore chargé d’eau.
Un mur décroûté a besoin d’une saison sèche complète avant d’être doublé. Sur un bâti ancien, privilégiez les matériaux perspirants, chaux-chanvre, fibre de bois ou liège, qui laissent la vapeur circuler au lieu de la piéger contre la pierre. L’isolation occupe une place fixe dans l’ordre des travaux : après les réseaux, avec ou juste après les menuiseries, jamais avant l’assainissement des murs.
Le choix des matériaux compatibles avec un mur perspirant se joue en même temps que celui des ouvrants, sujet développé dans notre comparatif pour bien choisir ses fenêtres bois.

Fenêtres et portes : à quel moment les menuiseries entrent en jeu

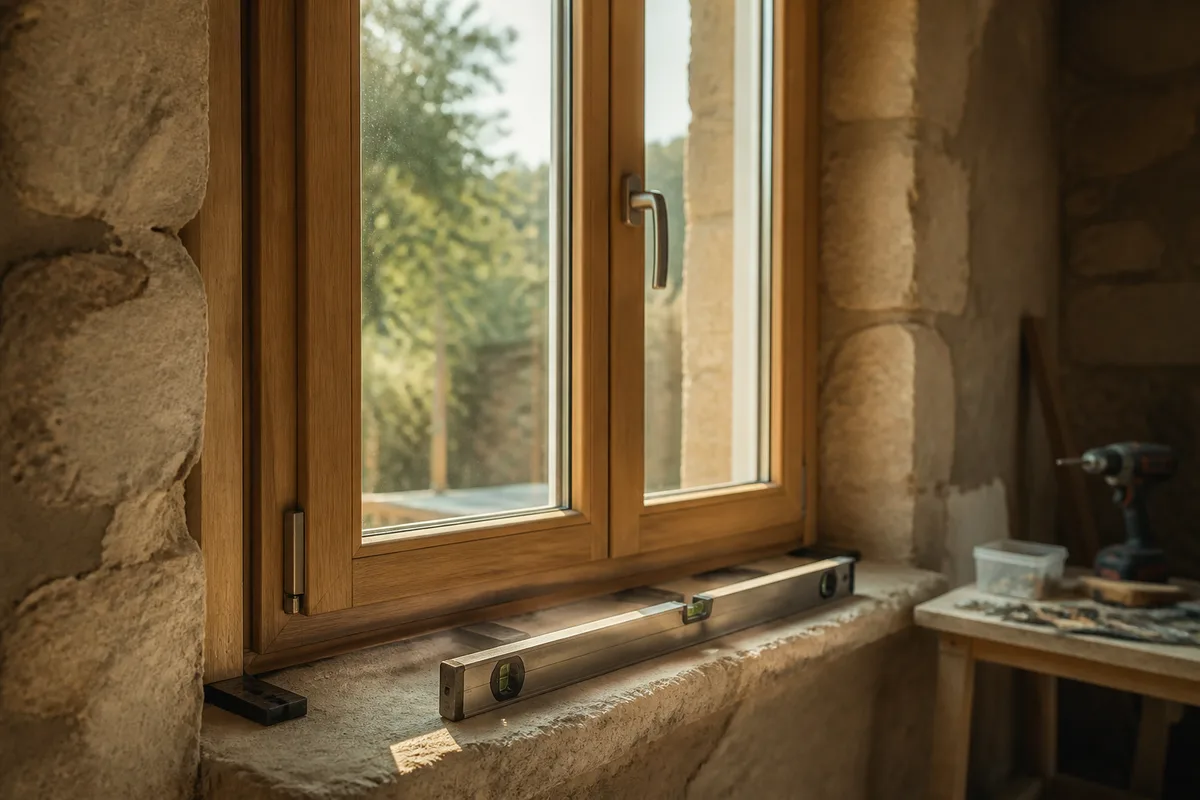

Les menuiseries ferment l’enveloppe. Elles se posent une fois la maison hors d’eau, les baies reprises et les réseaux passés, mais avant l’isolation intérieure et toutes les finitions. Ce rang précis dans l’ordre de chantier répond à des raisons très concrètes.
Pourquoi elles arrivent à ce stade précis
Trois arguments justifient cette position :
- une baie reprise après la pose oblige à redéposer la fenêtre, donc à casser l’étanchéité neuve et à repayer une intervention ;
- le dormant sert de référence de niveau et d’aplomb aux tableaux, aux appuis et au doublage qui viendront s’appuyer dessus ;
- une menuiserie neuve exposée aux gravats, aux projections d’enduit et aux passages d’échafaudage se raye, se voile et perd sa garantie.
Selon l’ADEME, fenêtres et portes pèsent 10 à 15 % des déperditions d’une maison peu isolée, loin derrière le toit et les murs. Ce chiffre explique leur rang : elles comptent réellement, mais après la couverture et l’enveloppe maçonnée. Poser du triple vitrage sous une toiture qui prend l’eau relève du gaspillage pur.
Avant ou après l’isolant, la vraie question
Le mode d’isolation tranche. Avec une isolation par l’extérieur, les menuiseries se posent d’abord et l’isolant vient recouvrir le dormant, ce qui supprime le pont thermique du pourtour. Avec une isolation par l’intérieur, la fenêtre se pose avant le doublage, dont le retour vient traiter les tableaux jusqu’au dormant.
Sur un mur ancien de cinquante centimètres d’épaisseur, ce choix change aussi la position de la menuiserie dans la baie. La pose en tunnel, courante dans les murs épais normands, positionne le dormant en retrait et laisse un ébrasement intérieur à habiller.
Ce que le support doit offrir le jour de la pose
La norme NF DTU 36.5, qui régit la mise en œuvre des fenêtres et portes extérieures, impose une fixation mécanique directe au gros œuvre sur au moins deux côtés opposés du dormant. Ni collage, ni mousse expansive seule, ni pointes. Elle demande également de vérifier l’aplomb, le niveau, les dimensions de la baie et l’état des appuis avant toute intervention.
Un tableau friable, un appui non repris ou une maçonnerie encore humide renvoie le menuisier à une autre date. Le planning des travaux de menuiserie dépend donc entièrement de l’avancement du gros œuvre. Sur un bâti ancien, les techniques de dépose et de reprise sont détaillées dans notre guide pour rénover les huisseries d’une maison ancienne.

Cloisons, sols et finitions : la dernière ligne droite
La maison est fermée, sèche et alimentée. La fin de chantier obéit au même ordre des travaux, en descendant du plafond vers le sol et du plus salissant vers le plus fragile :
- cloisons, doublages et plafonds ;
- chapes, ragréages et supports de sol ;
- enduits, bandes, ratissage et sous-couches ;
- carrelage et faïence dans les pièces humides ;
- peintures des plafonds, puis des murs ;
- parquets, plinthes, portes intérieures et quincaillerie.
L’humidité résiduelle commande la fin de chantier
Chapes, enduits et peintures libèrent une quantité d’eau considérable dans un volume fermé. Les règles de pose des parquets imposent d’ailleurs un contrôle de l’humidité résiduelle du support avant toute mise en œuvre, mesure faite à la bombe à carbure sur un prélèvement de chape.
Ventilez, chauffez doucement, laissez le bâtiment se stabiliser. Les ouvrages en bois arrivent en dernier pour cette seule raison : ils enregistrent l’ambiance du moment où ils sont posés. La même prudence vaut pour la rénovation des portes intérieures, qui gonflent et frottent quand elles sont ajustées dans une maison encore humide.
Qui tient le planning et quelles autorisations anticiper
Un pilote unique tient le calendrier des travaux du début à la fin. Trois formules existent, selon l’ampleur du projet et le temps que vous pouvez y consacrer :
- l’architecte, quand le projet touche à la structure, redistribue les volumes ou nécessite un permis de construire ;
- le maître d’œuvre, qui rédige les marchés, ordonne les interventions, tient le planning et prononce la réception ;
- l’artisan par lots, chaque corps d’état étant alors coordonné par le propriétaire, formule économique mais exigeante en disponibilité.
Le code de l’urbanisme, article R*421-17, soumet à déclaration préalable les travaux modifiant l’aspect extérieur d’une construction existante, entretien courant et ravalement simple exceptés. Changer des fenêtres bois pour du PVC, ou passer du blanc au gris anthracite, entre pleinement dans ce cadre. Comptez un mois d’instruction en zone ordinaire, deux mois en secteur protégé, l’avis de l’architecte des Bâtiments de France étant alors requis.
Anticipez ces délais dès le diagnostic. Une déclaration déposée au moment de commander les menuiseries fait perdre plusieurs semaines à un chantier déjà ouvert, avec une maison hors d’eau mais toujours pas hors d’air.
Prochaine étape : faites inspecter la couverture et sondez les pieds de murs au poinçon avant toute autre dépense. Ces deux relevés décident à eux seuls du calendrier de votre chantier et de la date à laquelle vos menuiseries pourront enfin être posées.
